Progres semnificativ în lucrările de consolidare seismică și reabilitare a imobilului monument istoric de pe str. Boteanu nr. 3A-3B, sector 1
Administrația Municipală pentru Consolidarea Clădirilor cu Risc Seismic (AMCCRS) anunță un avans important în execuția lucrărilor la imobilul situat în str. Boteanu nr. 3A-3B, finanțat prin Programul Național de Redresare și Reziliență (PNRR), Componenta C5 – Valul Renovării. Proiectul vizează consolidarea seismică a clădirii aflate în clasa de risc seismic RS1, precum și renovarea energetică moderată și restaurarea elementelor arhitecturale, fiind un monument istoric de valoare în inima Capitalei.
Lucrările cuprind două corpuri de clădire (A și B) și includ intervenții complexe la nivel de fundații, infrastructură, suprastructură, arhitectură și instalații.
Principalele intervenții de consolidare:
- La nivelul fundațiilor: realizarea unui radier general din beton armat cu grosimea de 70 cm; consolidarea parțială a terenului de fundare prin jet grouting (pentru corpul A); monitorizarea continuă a clădirii și a vecinătăților pe toată durata execuției.
- La nivelul infrastructurii: eliminarea pardoselii și straturilor existente din subsol, introducerea pereților din beton armat în locul panourilor din zidărie de cărămidă sau piatră.
- La nivelul suprastructurii: înlocuirea pereților din zidărie cu pereți din beton armat încadrați în cadrele existente din beton; cămășuirea stâlpilor independenți și a celor de pe capetele pereților.
Principalele lucrări de arhitectură:
- Desfacerea finisajelor existente, a pereților din cărămidă și înlocuirea acestora.
- Desfacerea și refacerea șarpantei, învelitorilor și straturilor hidroizolante la terase.
- Înlocuirea tâmplăriei exterioare.
- Refacerea și reabilitarea fațadelor, precum și a finisajelor interioare.
Principalele lucrări de instalații:
- Desfacerea și refacerea instalațiilor de încălzire (cu centrale individuale de apartament), sanitare, electrice și de gaze.

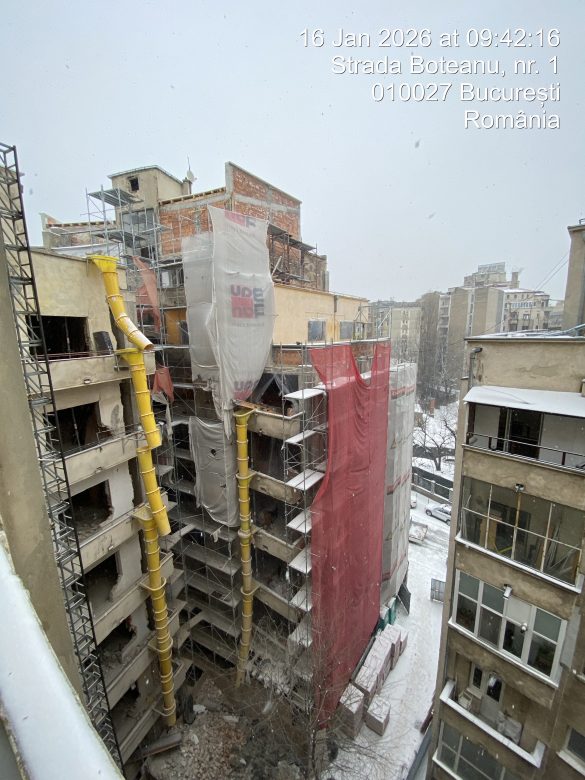

Stadiul actual al lucrărilor (la data de februarie 2026, conform informațiilor disponibile și actualizărilor periodice de pe site-ul AMCCRS):
- Activități generale finalizate sau în curs: organizarea șantierului, monitorizarea clădirilor și vecinătăților.

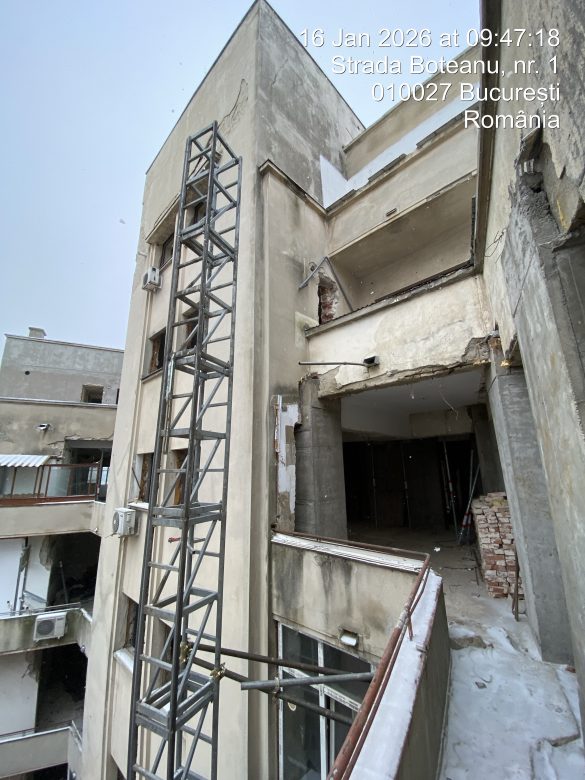

- Corp A:

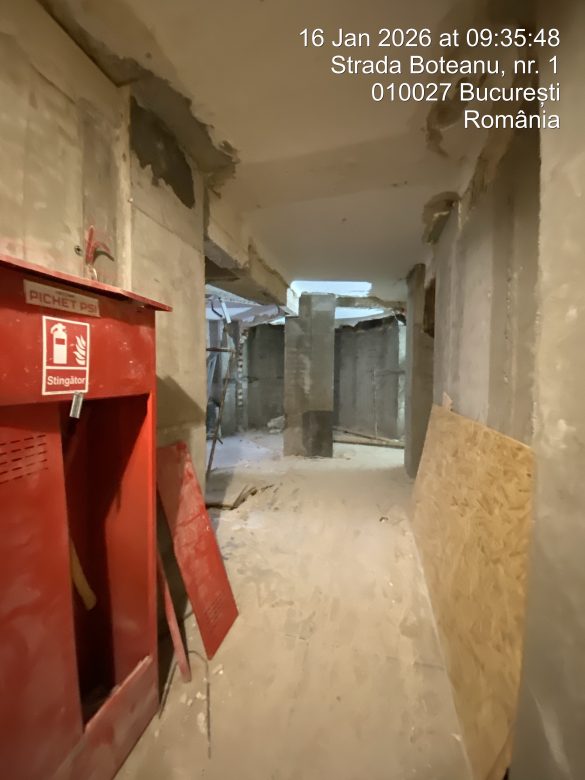

- Rezistență: demolare pereți despărțitori subsol, săpături interioare subsol, radier din beton armat realizat în proporție de aproximativ 66%, realizare elemente verticale din beton armat de la subsol la etajul 8 – realizat circa 50%.

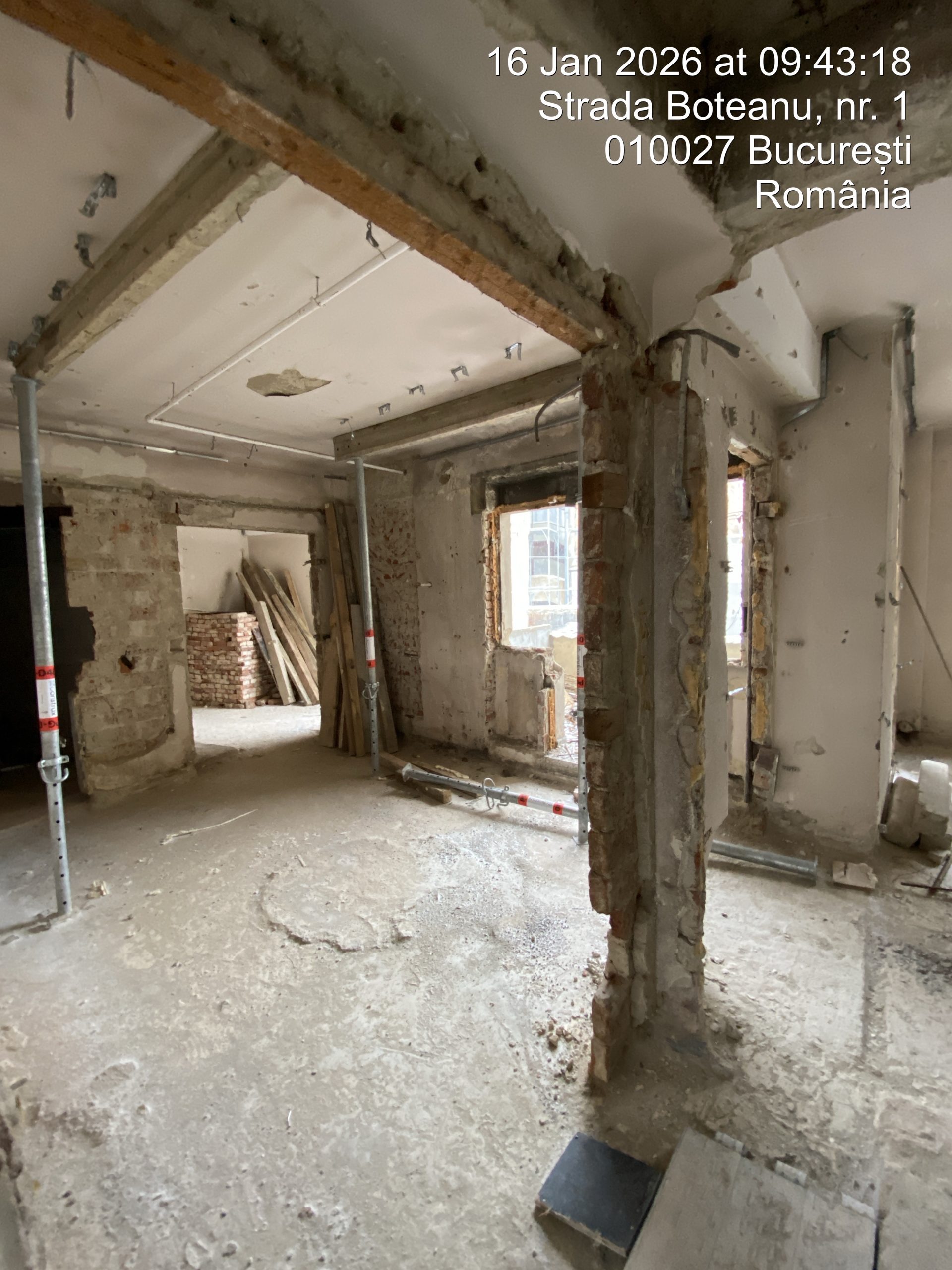

- Arhitectură: desfacere mobilier subsol, desfaceri finisaje de la subsol la etajul 8.
- Instalații: desfaceri instalații termice și sanitare de la subsol la etajul 8.
- Corp B:
- Rezistență: demolare pereți despărțitori subsol, săpături interioare subsol, radier din beton armat realizat 100%, realizare elemente verticale din beton armat de la subsol la etajul 8 – realizat 100%.
- Arhitectură: desfacere mobilier subsol, desfaceri finisaje de la subsol la etajul 8, tencuieli pereți finalizate de la subsol la etajul 6, pereți compartimentați finalizați la etajele 1-4.
- Instalații: desfaceri instalații termice și sanitare de la subsol la etajul 8.
Lucrările avansează conform graficului, cu accent pe respectarea normelor de protecție a monumentului istoric și minimizarea impactului asupra zonei centrale. Actualizări detaliate, inclusiv galerii foto și stadii lunare , pot fi consultate pe site-ul oficial AMCCRS: https://amccrs-pmb.ro/pnrr/ (categoria dedicată proiectului Str. Boteanu nr. 3A și nr. 3B).
AMCCRS mulțumește proprietarilor, vecinilor și autorităților pentru cooperare și reamintește că proiectul contribuie la creșterea siguranței seismice și la valorificarea patrimoniului arhitectural al Bucureștiului.
